下請代金の支払期日|特定建設業者に増える義務【2026年】
特定建設業者が注文者となる下請契約でも、請負人が特定建設業者または資本金額が政令で定める金額以上の法人である契約は法24条の6の対象外で、対象契約の支払期日は原則として目的物引渡しの申出日、同法第24条の4第2項ただし書の特約がある場合は契約で定めた一定の日から50日以内かつできる限り短く定めます。
特定建設業者に関係する下請代金の支払、下請指導、施工体制台帳は、すべての工事で一斉に発生する一組の義務ではありません。注文者と請負人の属性、発注者からの直接請負か、下請総額などを義務ごとに判定し、許可取得後の顧客説明へ落とし込みます。
| 確認する制度 | 注文者・元請の条件 | 相手方・工事の条件 | 主な確認点 |
|---|---|---|---|
| 支払期日・遅延利息 | 特定建設業者が注文者 | 下請側の属性で適用除外を判定 | 起算点、期日、支払日 |
| 下請指導 | 発注者から直接請け負った特定建設業者 | その工事の下請負人 | 指導、是正、通報の段階 |
| 施工体制台帳 | 発注者から直接請け負った特定建設業者 | 下請総額が政令額以上 | 義務の発生条件 |
特定建設業者に増える下請関係の義務

建設業法第24条の6・第24条の7・第24条の8は適用条件が異なる
建設業法第24条の6から第24条の8は、支払期日等、下請負人への指導、施工体制台帳をそれぞれ定めています。ただし、特定建設業者という許可区分だけを見て三つを一括判定することはできません。
行政書士事務所は、建設業許可後の手続き全体と一般・特定の新規申請を確認し、顧客の許可区分、契約上の立場、相手方の属性、下請契約の総額を案件ごとに整理します。
特定建設業者の支払・下請指導・施工体制台帳の発生条件を早見表で分ける
支払期日と遅延利息は、特定建設業者が注文者であることに加え、請負人の許可区分や法人の資本金額による適用除外を確認します。下請指導は発注者から直接工事を請け負った特定建設業者、施工体制台帳はさらに下請総額が政令額以上となる工事を判定します。
政令額の具体的な数字を固定値として顧客台帳へ埋め込まず、確認日と参照した現行法令を記録します。条件が変わった契約は該当行だけを再判定できるよう、義務、工事、契約当事者を分けて管理します。
下請代金の支払期日と遅延利息

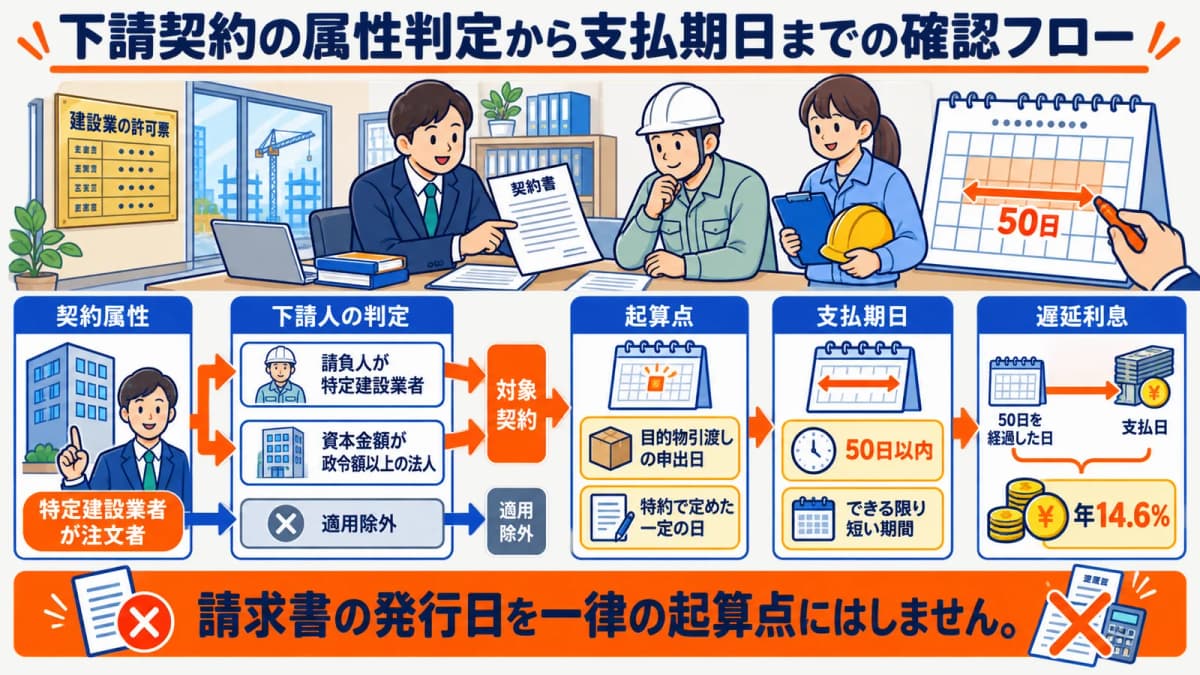

法24条の6は特定建設業者が注文者となる下請契約のうち請負人が特定建設業者または資本金額が政令額以上の法人である契約を除外する
法第24条の6の対象を確認する最初の軸は、注文者が特定建設業者かどうかです。次に請負人が特定建設業者である契約、または請負人が資本金額について政令で定める基準以上の法人である契約を除外します。
「下請契約である」「注文者が特定建設業者である」という二点だけで適用を断定しません。契約当事者の名称、許可区分、法人・個人の別、確認した資本金情報、確認日を残し、適用・除外の根拠を契約単位で説明できるようにします。
法24条の6の50日起算日と支払遅延時の年14.6%の遅延利息を確認する
根拠は建設業法第24条の6と建設業法施行規則第14条です。
対象契約の支払期日は、原則として下請負人から目的物の引渡しの申出があった日から50日以内で、かつ、できる限り短い期間内に定めます。法第24条の4第2項ただし書の特約があるときは、その特約で定めた一定の日が起算点です。請求書の発行日を一律の起算点にはしません。
期日までに支払わなかったときは、目的物引渡しの申出日、または特約で定めた一定の日から起算して50日を経過した日から支払日までの日数に応じ、建設業法施行規則第14条の年14.6%による遅延利息を確認します。契約書、起算日、支払期日、実際の支払日を一つの記録で照合します。
下請指導と施工体制台帳の位置づけ

法24条の7は発注者から直接請け負った特定建設業者に下請指導を求める
法第24条の7は、発注者から直接建設工事を請け負った特定建設業者に対し、その工事に関係する下請負人が法令等に違反しないよう指導に努めることを求めています。違反を認めたときの是正指導も努力事項として段階を分けて確認します。
是正されないときの許可行政庁等への通報は、努力事項と同じ扱いにせず、条文上の通報義務として区別します。名義貸し・一括下請負の防止も参照し、誰が、いつ、何を確認し、どの対応段階にあるかを記録します。
法24条の8は発注者から直接請け負った特定建設業者の下請総額が政令額以上の場合に施工体制台帳を求める
法第24条の8は、発注者から直接建設工事を請け負った特定建設業者が、その工事で締結した下請契約の請負代金総額について政令で定める金額以上となる場合を対象に、施工体制台帳等を求めています。
ここでは具体的な政令額を固定せず、工事ごとに元請該当性と下請総額を現行法令で判定します。施工体制台帳の詳細な作成方法や処分を本記事だけで断定せず、義務が発生する条件と確認根拠を顧客説明表へ残します。
特定許可取得後の顧客説明と記録

特定許可取得後に法24条の6・第24条の7・第24条の8の義務一覧を顧客へ案内する
特定許可の取得後は、支払期日、遅延利息、下請指導、施工体制台帳を一枚の説明表にし、各制度の適用条件を分けて案内します。「特定建設業者なら常に対象」とまとめず、注文者・請負人の属性、発注者からの直接請負、下請総額を確認欄にします。
請負契約書の法定記載事項と合わせ、契約書、引渡しに関する記録、許可情報、下請契約集計など、判定に使う文書を顧客と共有します。説明時点で未確定の契約は、確定後に再確認する担当と期限を決めます。
特定許可取得後の案内日・確認文書・未確認事項を記録する
事務所では、「義務 × 注文者・請負人の属性 × 元請該当性 × 下請総額 × 起算点 × 確認文書 × 担当 × 確認日」の点検表を使います。説明資料を送付した事実だけで完了にせず、適用判定と根拠文書を工事・契約単位でひも付けます。
| 義務 | 当事者属性 | 元請該当性 | 下請総額 | 起算点 | 確認文書 | 担当 | 確認日 |
|---|---|---|---|---|---|---|---|
| 支払期日 | 注文者・請負人を確認 | 契約関係を確認 | 適用判定に必要な範囲 | 引渡し申出日等 | 契約書・引渡記録 | 案内担当 | 記録日 |
| 施工体制台帳 | 特定建設業者を確認 | 発注者から直接請負 | 現行政令で判定 | 対象外 | 契約集計・許可情報 | 確認担当 | 記録日 |
許可区分、契約相手、下請総額に変更があれば該当する義務を再判定します。未確認事項、顧客への質問、回答資料、再確認日も同じ表に残し、担当交代後も説明の続きから対応できる状態にします。
定期確認では、顧客の特定許可が有効かだけでなく、前回案内後に新しい元請工事や下請契約が増えていないかを聞き取ります。新たな契約が見つかったときは、過去の判定を流用せず、当事者属性、起算点、下請総額をその契約について再確認します。
建設業許可HUBでは、許可区分、工事、契約属性、顧客への案内日、確認文書、未確認事項を一つの案件で管理できます。資料のご請求はお問い合わせから承ります。
特定建設業者の支払義務に関するよくある質問

下請代金の50日は請求書の日から数えますか
請求書の日から一律に数えるものではありません。原則は目的物引渡しの申出日、法第24条の4第2項ただし書の特約があるときは契約で定めた一定の日が起算点です。
下請代金の遅延利息の率はいくらですか
建設業法施行規則第14条は年14.6%と定めています。目的物引渡しの申出日等から起算して50日を経過した日と実際の支払日を確認し、その間の日数を記録します。
支払・下請指導・施工体制台帳の義務は同時に発生しますか
同時に発生するとは限りません。法第24条の6、第24条の7、第24条の8は、注文者・請負人の属性、元請該当性、下請総額などの発生条件が異なるため、義務ごとに判定します。
「建設業許可HUB」でできること
- 顧客企業管理:顧客台帳・許可情報紐付
- 案件管理:案件ステータス
- 許可マスタ:29業種マスタ
- 技術者・経管マスタ:専任技術者要件
まとめ
特定建設業者の下請関係では、支払期日・遅延利息、下請指導、施工体制台帳を別々の条件で確認します。建設業法第24条の6の対象契約は、原則として目的物引渡しの申出日等から50日以内かつできる限り短く支払期日を定め、遅延時には建設業法施行規則第14条の年14.6%を確認します。
行政書士事務所は、許可取得で受任を終えず、契約当事者、元請該当性、下請総額、起算点、確認文書、案内日を顧客説明表へ記録します。条件が変わった契約だけを再判定できる管理にすると、複数顧客の許可後支援を継続できます。
許可区分と顧客案内の履歴を一つの案件へ
建設業許可HUBは、許可情報、契約条件、確認文書、案内日、未確認事項、担当者を顧客別に管理します。
特定許可取得後の管理に関する資料のご請求はお問い合わせから承ります。
