経審の年間スケジュール管理|決算起点の逆算工程表【行政書士向け2026年版】
業務効率化

経審の年間スケジュール管理|決算起点の逆算工程表【行政書士向け2026年版】

2026年6月24日23分で読める

経審を毎年受ける顧客の年間スケジュールは、結論から言えば「決算日を起点とした逆算工程表」で管理するのが最も漏れが出ません。決算確定から決算変更届(決算後4ヶ月以内)、経営状況分析、経営規模等評価、総合評定値の請求、入札参加資格申請までは、前工程が終わらないと次に進めない直列の流れだからです。

本記事では、行政書士が顧客の建設業者に代わって経審業務を進める前提で、決算日起点の逆算工程表と、3月決算偏重がもたらす繁忙期集中の平準化、複数顧客を抱えたときのスケジュール管理術を整理します。経審業務の全体像は経営事項審査(経審)の実務ガイドで扱うため、本記事は「いつ・どの順で動くか」の時間軸に絞って深掘りします。

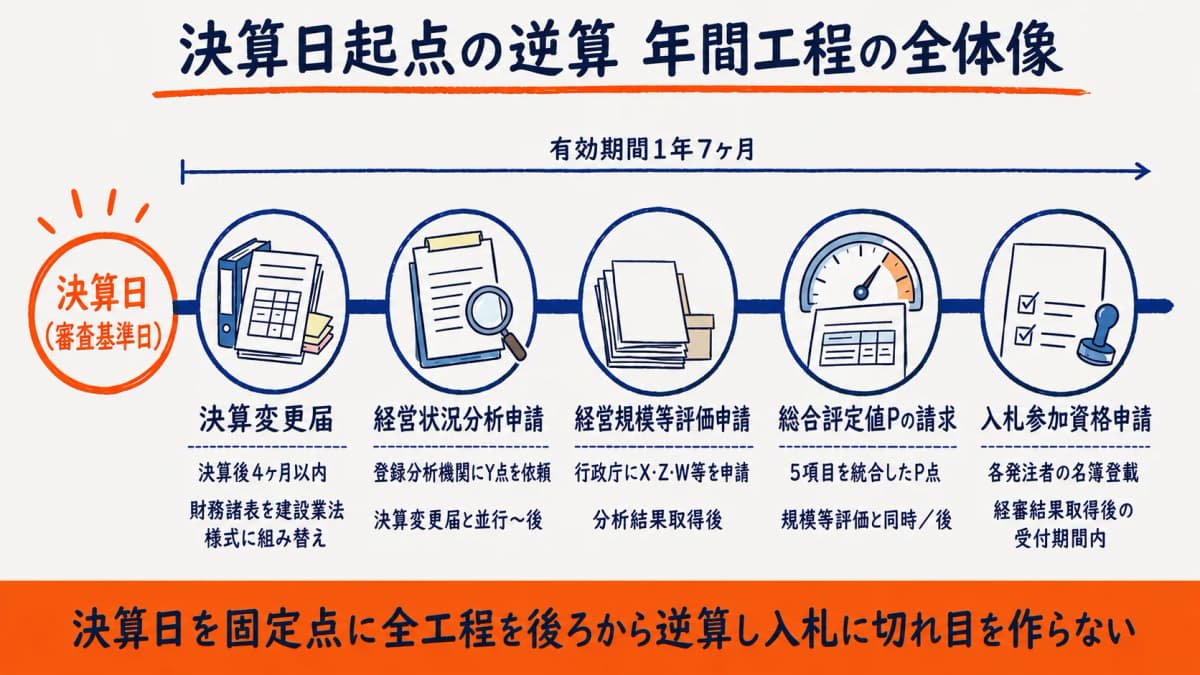

経審の年間スケジュール 決算日起点の逆算工程表
経審の年間スケジュール 決算日起点の逆算工程表

結論:経審の年間スケジュールは「決算日起点の逆算」で管理する

経審の年間スケジュールは、顧客の決算日(審査基準日)を起点に、入札参加資格に切れ目を作らないよう各工程を逆算して組むのが基本です。経審結果には有効期間があり、これを切らすと公共工事の入札に参加できなくなるためです。

経審スケジュール管理とは何か(定義と管理対象)

経審スケジュール管理とは、決算確定から入札参加資格申請までの一連の手続きを、各工程の期限と前提条件にもとづいて年間で管理することです。管理対象となる主な工程は次のとおりです。

管理対象の工程内容期限・基準
決算変更届財務諸表を建設業法様式に組み替えて提出事業年度終了後4ヶ月以内
経営状況分析申請登録分析機関にY点の分析を依頼決算変更届と並行〜後
経営規模等評価申請行政庁にX・Z・W等を申請分析結果取得後
総合評定値(P)請求5項目を統合したP点を請求規模等評価と同時/後
入札参加資格申請各発注者の名簿登載を申請経審結果取得後の受付期間内

これらは独立した作業ではなく、前工程の完了が次工程の前提になる直列構造である点が、スケジュール設計の出発点です。

決算日を起点に逆算する理由(有効期間1年7ヶ月)

決算日を起点にする理由は、経審結果通知の有効期間が審査基準日(決算日)から1年7ヶ月と定められているためです(建設業法第27条の23・国土交通省)。公共工事を継続受注する顧客は、この有効期間が切れる前に次の経審を完了させ、入札参加資格に空白期間を作らないようにする必要があります。

有効期間1年7ヶ月のうち、決算後4ヶ月は決算変更届に費やされ、その後に経審の各申請が続きます。逆算すると、決算確定の遅れがそのまま経審完了の遅れに直結し、最悪の場合は入札参加資格の更新に間に合わない事態を招きます。だからこそ、決算日を固定点として全工程を後ろから組み立てる管理が有効です。

決算→決算変更届→経審→入札の逆算工程表

経審を毎年受ける顧客の年間工程は、決算日を起点に3つの工程ブロックで整理できます。各ブロックは前のブロックの完了が前提になるため、着手の前倒しがスケジュール全体の余裕を生みます。

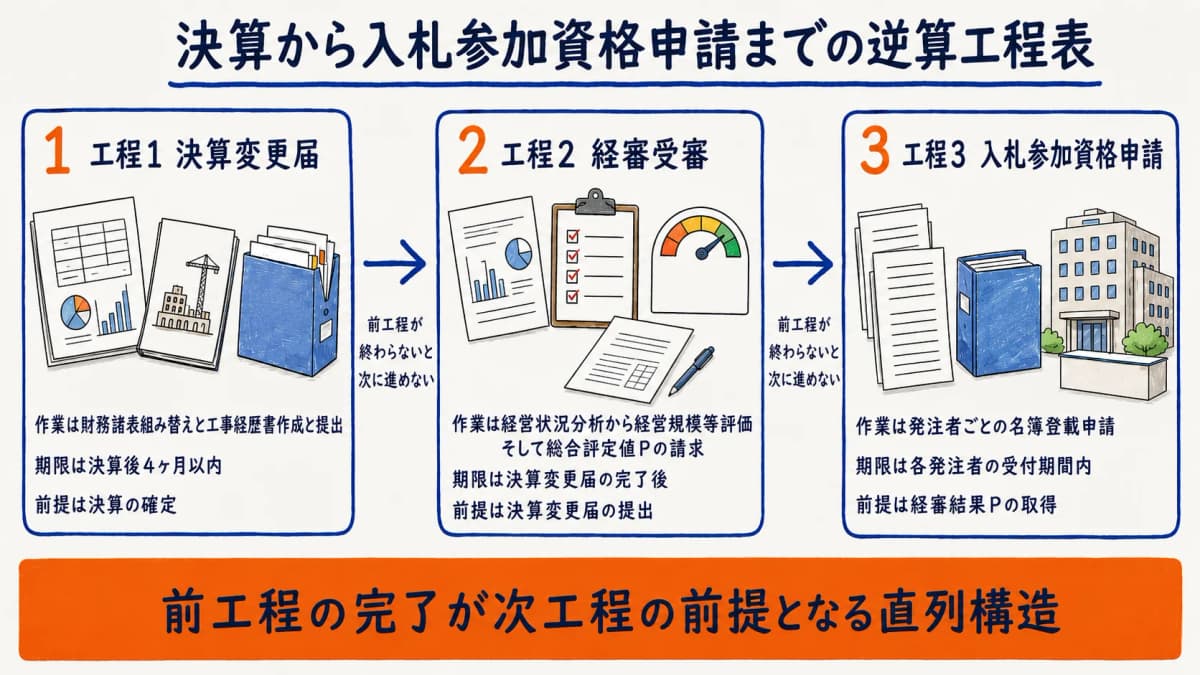

決算から入札参加資格申請までの逆算工程表
決算から入札参加資格申請までの逆算工程表
工程作業内容期限(決算日からの起算)一次情報の根拠前工程の前提条件
工程1 決算変更届財務諸表組み替え・工事経歴書作成・提出決算後4ヶ月以内建設業法第11条第2項・施行規則第7条の3決算の確定
工程2 経審受審経営状況分析→経営規模等評価→P点請求決算変更届の完了後建設業法第27条の23・国交省決算変更届の提出
工程3 入札参加資格申請発注者ごとの名簿登載申請各発注者の受付期間内各発注者の入札参加資格審査要領経審結果(P点)の取得

工程1:決算確定〜決算変更届(決算後4ヶ月以内)

工程1は、決算確定後に財務諸表を建設業法の様式へ組み替え、工事経歴書などを添えて決算変更届を提出する作業です。提出期限は事業年度終了後4ヶ月以内と定められています(建設業法第11条第2項・施行規則第7条の3)。

この工程が遅れると後続の経審に着手できないため、決算確定の見込み時期を決算月の段階で顧客と握っておくことが重要です。決算変更届そのものの実務手順は決算変更届の実務ガイドで詳しく扱っています。経審を受ける顧客では、この届出が経審のスタートラインになる点を意識して前倒しで進めます。

工程2:経営状況分析〜経審受審(決算変更届の完了が前提)

工程2は、登録経営状況分析機関への経営状況分析申請(Y点)から始まり、行政庁への経営規模等評価申請、総合評定値(P)の請求へと進みます。総合評定値Pは P=0.25×X1+0.15×X2+0.20×Y+0.25×Z+0.15×W の加重で算定されます(重み係数は国交省の総合評定値算定告示で執筆時に再確認)。

経営状況分析は分析機関に申請してから結果が返るまでにリードタイムがあるため、決算変更届と並行して早めに着手すると全体が短縮できます。経審の前提として決算変更届の提出が必要であり、工程1が完了しないと工程2は実質的に進められません。

工程3:経審結果通知〜入札参加資格申請(受付期間に注意)

工程3は、経審の結果通知(P点)を受け取り、入札に参加したい発注者ごとに入札参加資格申請を行う工程です。入札参加資格には発注者ごとに定期受付と随時受付があり、定期受付は受付期間が限られています。

ここで注意すべきは、経審結果が出ても各発注者の受付期間を逃すと、その期の名簿に登載されない点です。決算日起点で工程1・2を逆算しても、最終の入札参加資格申請の受付スケジュールが別軸で存在するため、両方をカレンダーに載せて管理します。入札参加資格申請の実務は別記事で深掘りする予定です。

3月決算偏重がもたらす経審繁忙期の集中と平準化

顧客の決算月が3月に偏っていると、決算後4ヶ月の決算変更届が7月前後に集中し、その後の経審業務も夏から秋に固まります。事務所運営の観点では、この繁忙期集中をどう平準化するかが課題になります。

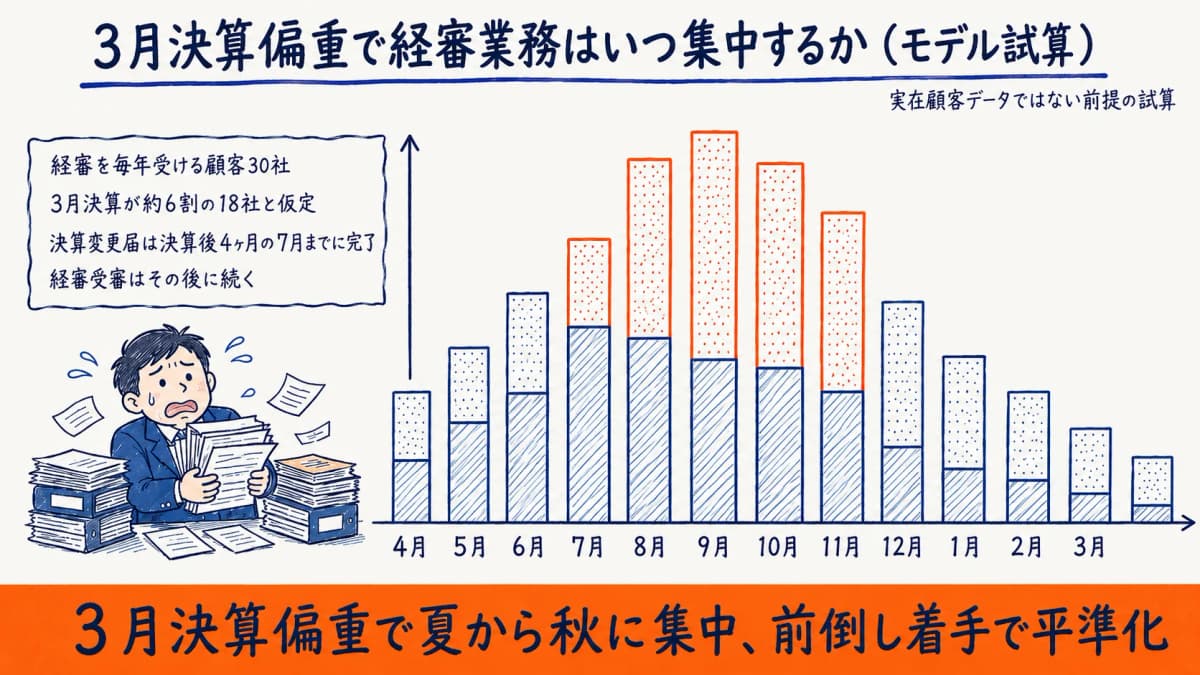

3月決算偏重による経審繁忙期の集中イメージ
3月決算偏重による経審繁忙期の集中イメージ

決算月の偏りが事務所に与える業務集中(モデル試算)

以下は実在顧客データではなく、前提を置いたモデル試算です。前提:経審を毎年受ける顧客30社のうち3月決算が約6割(18社)と仮定し、決算変更届は決算後4ヶ月=7月までに完了、経審受審はその後に続くものとします。

この前提では、18社分の決算変更届が4〜7月に集中し、続く経審の各申請(経営状況分析・経営規模等評価・P点請求)が夏から秋に折り重なります。1社あたり決算変更届・経審で複数の申請イベントが発生するため、3月決算顧客が多い事務所では、年間業務量の相当部分がこの数ヶ月に偏るモデルになります。前提の社数や決算月分布が変われば集中度合いも変わるため、自事務所の顧客分布で再計算する余地があります。

繁忙期を平準化する受任設計・前倒し着手のポイント

繁忙期の平準化には、工程の前倒しと受任構成の調整という2つの方向があります。前倒しでは、決算確定の見込みが立った顧客から決算変更届に着手し、4ヶ月の期限ギリギリに固めない運用にします。

受任構成の調整では、新規受任時に決算月の分布を意識し、特定の月に過度に偏らないよう中長期で平準化する設計も考えられます。短期では分散できないため、まずは「いつ何件の期限が来るか」を顧客横断で可視化し、着手順を決めることが現実的な打ち手です。決算変更届を含む各種期限の管理の仕組み全体は建設業許可の期限管理術で扱っています。

複数の経審顧客を抱える事務所のスケジュール管理術

経審顧客が増えるほど、決算月の異なる顧客の工程が並走し、誰がいつ何に着手するかの管理が複雑になります。属人的な記憶やExcelの目視では、期限の見落としや着手遅れが起きやすくなります。

顧客横断で期限イベントを一元管理する考え方

複数顧客のスケジュール管理の核心は、顧客ごとの工程を「決算日起点の逆算イベント」に分解し、横断して1本のカレンダーに並べることです。決算変更届の期限、経営状況分析の着手目安、入札参加資格申請の受付期間を顧客横断で一覧化すると、月ごとの業務量の山が見えるようになります。

この可視化ができると、繁忙月の前に着手できる工程を前倒しし、特定の週に作業が集中しないよう調整できます。逆に一覧化していないと、決算月の異なる顧客の期限が個別の記憶に分散し、繁忙期に重なって発覚するリスクが高まります。

期限の自動逆算とアラートで属人化を防ぐ(建設業許可HUB仕様)

期限の自動逆算とアラートを使えば、顧客横断の期限管理を担当者の記憶に頼らず運用できます。決算月をマスタに登録しておけば、決算変更届の期限は自動計算でき、経審の有効期間からの逆算も機械的に行えます。

建設業許可HUBは、行政書士事務所向けの建設業許可特化クラウドCRMです。顧客ごとの決算月・許可有効期限・経審情報をマスタ管理し、審査基準日(決算日)からの逆算で90日前・60日前・30日前の多段アラートを通知する設計です。経審・入札参加資格申請のスケジュール管理にも対応しており、逆算工程表を自動化できる余地があります。

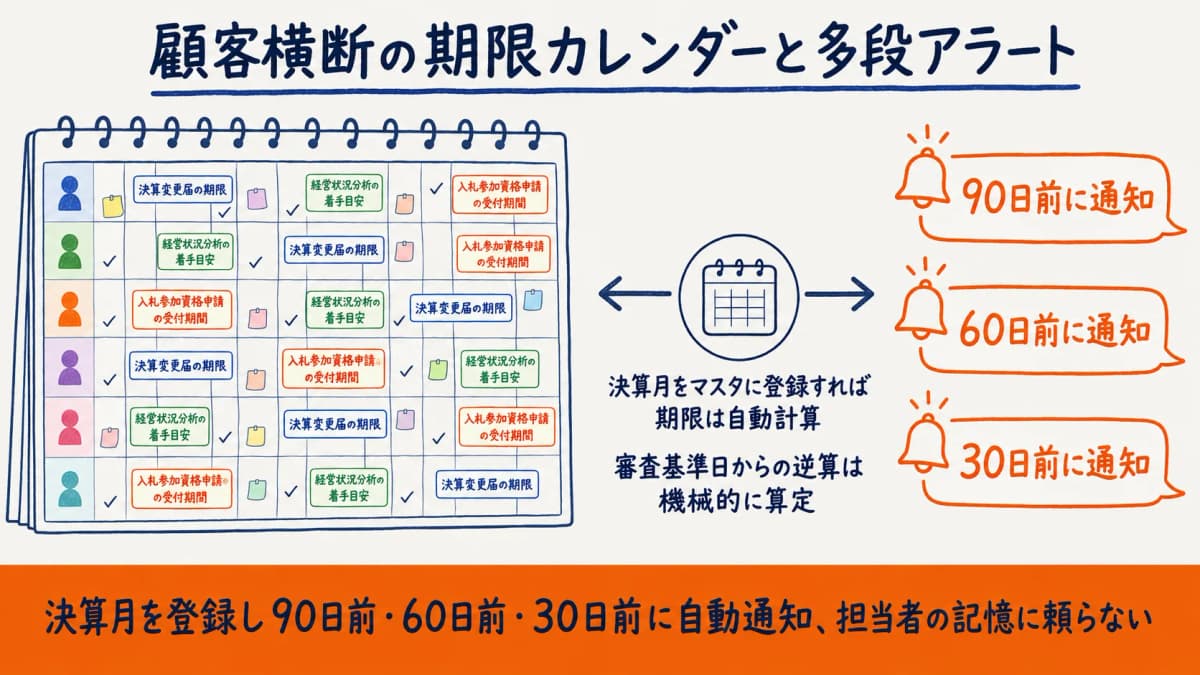

顧客横断の期限カレンダーと多段アラートのイメージ
顧客横断の期限カレンダーと多段アラートのイメージ

汎用のノーコードツールでも同様の管理は構築できますが、決算月からの期限計算や経審スケジュールのロジックを自分で設計・保守する必要があります。建設業許可特化型では、その逆算ロジックが組み込み済みである点が選択肢の一つになります。

自作の汎用ツールと建設業許可特化型の管理範囲の比較
自作の汎用ツールと建設業許可特化型の管理範囲の比較

よくある質問

Q. 経審の年間スケジュールは決算日を起点にどう逆算すればよいですか?

A. 決算日(審査基準日)を固定点とし、決算後4ヶ月以内の決算変更届、その後の経営状況分析〜経営規模等評価〜P点請求、最後に各発注者の入札参加資格申請、という順で前から並べたうえで、経審結果の有効期間(決算日から1年7ヶ月)が切れる前に次年度の経審が完了するよう逆算します。

Q. 決算変更届は決算からいつまでに提出する必要がありますか?

A. 毎事業年度終了後4ヶ月以内です(建設業法第11条第2項・施行規則第7条の3)。経審を受ける顧客では、この決算変更届の提出が経審のスタートラインになるため、4ヶ月の期限ギリギリではなく前倒しでの着手が望ましい設計です。

Q. 経審の有効期間はどのくらいで、入札に切れ目を作らないにはいつ受審すべきですか?

A. 経審結果通知の有効期間は審査基準日(決算日)から1年7ヶ月です(建設業法第27条の23・国土交通省)。公共工事を継続受注する顧客は、この有効期間内に次の経審を完了させる必要があるため、実務上は毎年の決算後に切れ目なく受審していくスケジュールになります。

Q. 3月決算の顧客が多いと事務所の経審業務はいつ集中しますか?

A. 決算後4ヶ月の決算変更届が7月前後に集中し、続く経審の各申請が夏から秋に折り重なる傾向があります。3月決算顧客の比率が高いほどこの集中が強まるため、決算確定が見えた顧客から前倒しで着手する運用で負荷を平準化する余地があります。

Q. 複数の経審顧客の期限を一元管理するにはどうすればよいですか?

A. 顧客ごとの工程を決算日起点の逆算イベントに分解し、顧客横断で1本のカレンダーに並べて月ごとの業務量を可視化するのが基本です。決算月をマスタ登録して期限を自動逆算し、多段アラートで通知する仕組みを使えば、担当者の記憶に依存しない管理にできます。

まとめ

経審を毎年受ける顧客の年間スケジュールは、決算日(審査基準日)を起点に、決算変更届(決算後4ヶ月以内)→経審受審→入札参加資格申請を逆算で組み、有効期間1年7ヶ月の中で切れ目を作らないことが基本です。3月決算偏重の事務所では繁忙期が夏から秋に集中するため、前倒し着手と顧客横断の可視化で平準化を図ります。まずは自事務所の経審顧客を決算月別に並べ、月ごとの期限イベントを一覧化することから始めてください。
